경상북도 성주군 선남면 도성리에서 대구시 달성군 다사읍 매곡리까지 국도건설사업을 추진합니다.
성주 선남 ~ 대구 다사 국도건설사업 노선은 경상북도 성주군 선남면 ~ 대구광역시 달성군 다사읍을 연결하는 구간으로 성주 ~ 대구 간을 연결하는 유일한 주 간선도로로 신규택지 조성에 따른 교통량 증가로 교통체증이 심각하여 기존도로의 확장을 통한 도로이용자들에게 교통편의를 제공하고 지역균형 발전을 도모하고자 성주 선남 ~ 대구 다사 국도건설사업을 추진하는 것입니다.
1. 성주 선남 ~ 대구 다사 국도건설사업 개요
1. 사업명 : 성주 선남 ~ 대구 다사 국도건설공사
2. 위치
1) 시점 : 경상북도 성주군 선남면 도성리
2) 종점 : 대구광역시 달성군 다사읍 매곡리

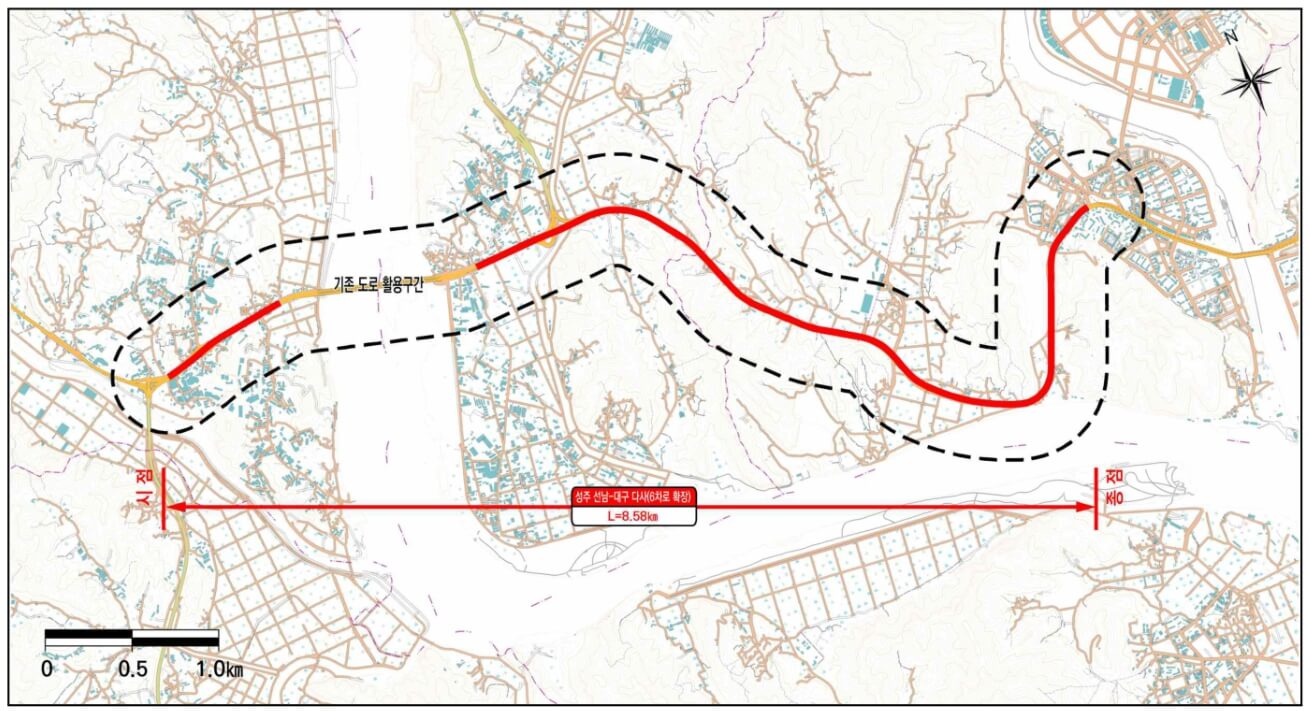

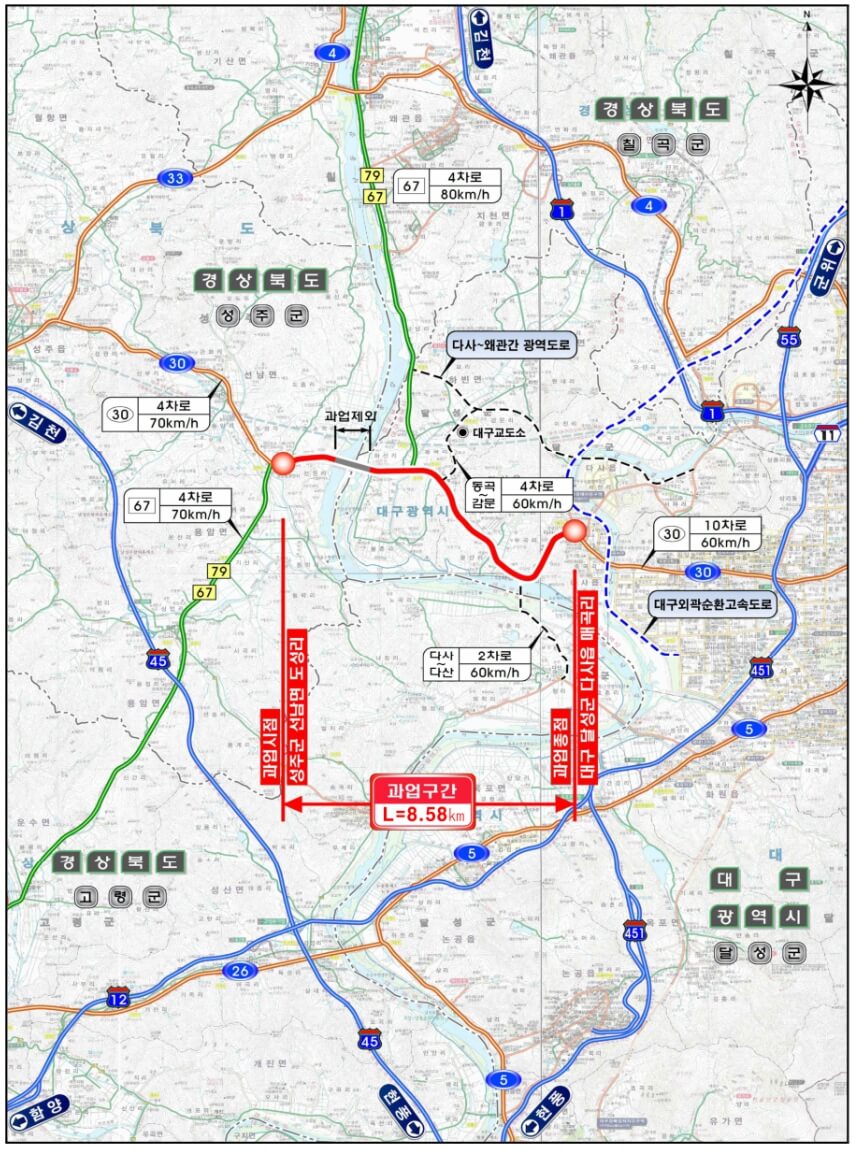

3. 연장 : L=8.58km
4. 설계속도 : 60~70km/h

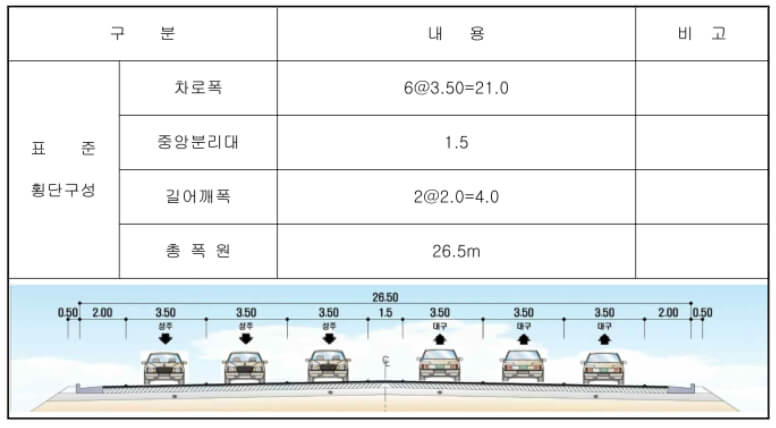

5. 차로수 : 6차로 확장(B=26.5m)
대구지역 광역도로 공사 현황 보기
조야 ~ 동명 광역도로 건설사업 미리보기 (환경영향평가 착수)
2. 성주 선남 ~ 대구 다사 국도건설사업 교차로 계획

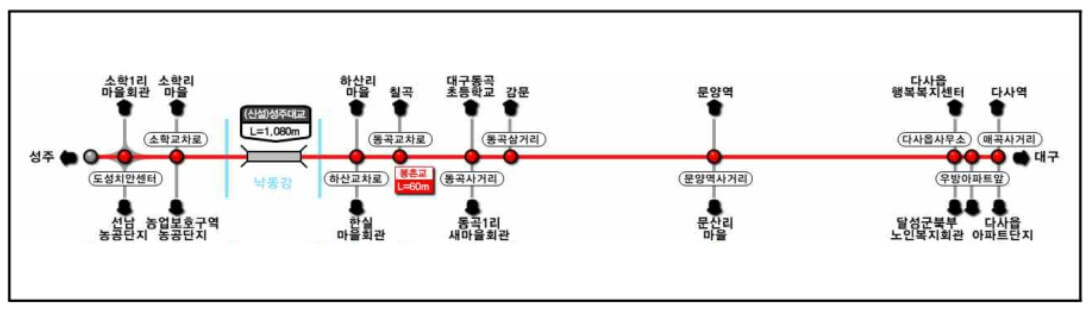

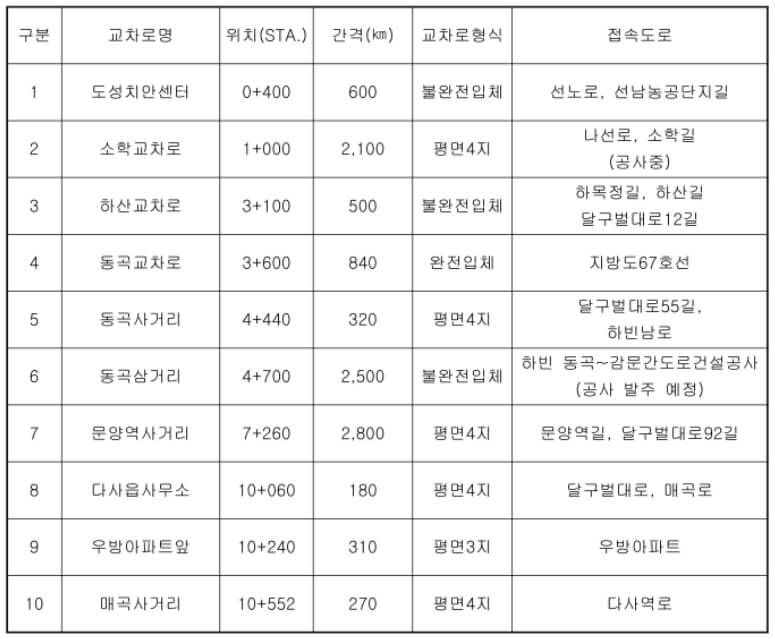

소학교차로, 하산교차로, 동곡교차로 등 총 10개 교차로 계획을 제시를 하고 있습니다.
3. 성주 선남 ~ 대구 다사 국도건설사업 추진경위
1. '17. 12. : 성주(1, 2, 3차) 산업단지, 다사읍 신규택지로 교통량 증가, 상습 지·정체 발생 (성주군, 대구시 건의)
2. '18.01. : 「제5차 국도·국지도 건설계획 후보사업」 건의
3. '20.01. : 제5차 국도·국지도 5개년 계획안 일괄 예타('21 ~ '25) 대상사업 선정
4. '20.07. : 제8차 재정사업평가위원회 심의 결과, 사업내용 수정 (L=10.61km→ 9.51km)
5. '22.01.10 성주 선남-대구 다사 국도건설공사 기본 및 실시설계 용역 착수
6. '22. 03. 14: 밀양 부북-상동 등 2건 전략 및 환경영향평가용역 착수
7. '22.09.01: 노선 관련 주민설명회(성주군 선남면, 달성군 다사읍)
8. '23. 08. 28: 노선 관련 주민간담회(달성군 다사읍 매곡리)
9. '24.01.04: 성주대교(구) 개축공사 준공 통보서 제출(도로공사2과-71)
10. '24.01.26 ~ 02.16: 환경영향평가협의회 구성 및 심의
11. '24.03. : 결정내용 공개(예정)
